• 网站首页
  • 走进京投
  • 新闻中心
  • 视频中心
  • 产品与服务
  • 人力资源
  • 阳光招采
  • 京投党建
  • 首页图标您现在的位置:网站首页 > 项目动态

    京投集团在建项目周报(9.20—9.26)

    发布时间:2021-9-27    本文被阅读 9154 次
    导读:本文介绍了京投集团在建项目2021年9月20日——2021年9月26日的施工进展情况。1.弘儒佳苑项目本周弘儒佳苑项目1#2#3#楼施工进度:①.1#楼1-16层ALC墙板安装完成;②.2#楼协调轻质

    1

    本文介绍了京投集团在建项目2021年9月20日——2021年9月26日的施工进展情况。

    1.弘儒佳苑项目

    本周弘儒佳苑项目1#2#3#楼施工进度:

    ①.1#楼1-16层ALC墙板安装完成;

    ②.2#楼协调轻质砌块砌筑;

    ③.3#楼安装1-13层ALC墙板。

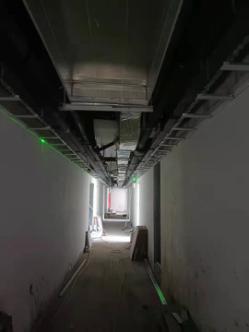

    施工掠影:

    2.弘儒颐园项目

    本周弘儒颐园项目施工进度:

    ①.一标段,4#楼安装五层模板,5#楼绑扎五层顶板钢筋,6#楼绑扎五层顶板钢筋;

    ②.二标段,7#楼安装二层模板,8#楼安装二层模板,9#楼施工基础防水;

    ③.三标段,10#楼绑扎五层顶板钢筋,11#楼安装七层模板,12#楼绑扎六层顶板钢筋。

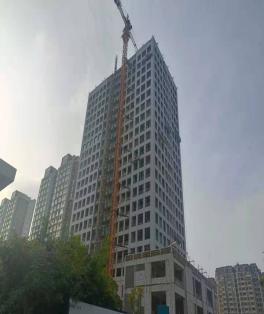

    施工掠影:

    3.高校生活园C地块项目

    本周高校生活园C地块项目施工进度

    ①.C11#楼砌筑机房层砌体;

    ②.安装17层AAC墙板;

    ③.G1#楼四层内墙上料。

    施工掠影:

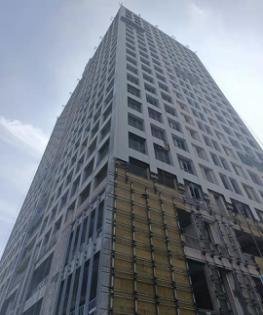

    4.京投SOHO项目

    本周京投SOHO项目施工进度

    ①.外墙干挂石材:东立面、南立面、西立面找补、勾缝,北立面主副龙骨施工完成90%;

    ②.装饰装修:8-16层室内吊顶龙骨安装完成,石膏板安装完成,墙地砖铺贴完成,厨卫间吊顶完成20%,天花边吊施工完成,楼梯大理石铺贴完成;

    ③.安装:新风管道施工全部完成,消防末端喷淋安装完成90%,末端设备安装完成90%,通风、空调总体完成95%,进行整改、调试;

    ④.外窗:东西南立面安装玻璃,北立面施工幕墙龙骨;

    ⑤.东侧外围回填。

    施工掠影:

    编辑|山东京投集团有限公司

    2021年9月27日

    京投集团在建项目周报(9.20—9.26)
    上一条:2月26日京投SOHO样板间盛大开放
    下一条:京投集团在建项目周报(9.6-9.12)
  • 图标

    京投官方客服热线:0537-3167726

  • 图标

    地址:山东省济宁市高新区京投SOHO

  • 相关单位:

  • 下属企业:

  • Top
